Здание Загорской ГАЭС-2 могут снести

Для восстановления Загорской ГАЭС-2 «Русгидро» может демонтировать часть сооружения и начать строительство заново

Строительно-монтажные риски ГАЭС страховали «Ингосстрах» и «Альфастрахование», имущество и оборудование - «Согаз». «Ингосстрах» и «Альфастрахование» зарезервировали на выплату по Загорской ГАЭС-2 10 млрд руб., рассказывал в марте теперь уже бывший гендиректор «Ингосстраха» Александр Григорьев. Ранее «Согаз» заявил о признании убытка по Загорской ГАЭС-2 и создании под него резерва в размере 2,6 млрд руб. Возможное превышение суммы страховых выплат (12 млрд руб.) представитель «Русгидро» не комментирует. «После определения стоимости восстановительных работ они будут включены в инвестпрограмму. На этом этапе и будет принято решение об источниках финансирования», - уточняет он.

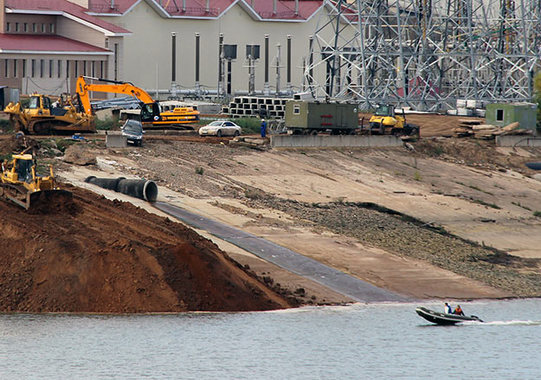

«Ведомостям» стали известны варианты восстановления Загорской ГАЭС-2 «Русгидро», которая была частично затоплена прошлой осенью. В ночь на 18 сентября в ходе испытаний под зданием ГАЭС и водоводами размыло грунт, так что машинный зал просел правой частью на 1,2 м, а левая часть поднялась на 22 см, плиты разошлись, и здание, а также часть котлована ГАЭС затопило. В феврале «Русгидро» и Ростехнадзор заключили, что в происшествии виноваты проектировщики («Гидропроект»), которые плохо исследовали грунты, а затем допустили халатность при авторском надзоре за строительством. Запуск первой очереди ГАЭС-2 был перенесен с 2013-го на 2015 г., а «Русгидро» начала работать над восстановлением станции.

Компания рассматривает четыре варианта восстановления, говорится в документах «Русгидро» (копии есть у «Ведомостей»). Представитель компании это подтверждает. Предварительные параметры вариантов разработал «Гидропроект», теперь они прорабатываются в рамках ТЭО вариантов восстановления Загорской ГАЭС-2, уточняет представитель. Контракт заключен с Lahmeyer International GmbH, ТЭО должно быть готово в августе.

Два варианта предусматривают восстановление старого здания (подпорных стенок, секций напорных водоводов, деформационных швов, оборудования и др.), говорится в материалах «Русгидро». Первый предлагает штробление и повторное бетонирование необходимых зон и выравнивание элементов здания. Согласно второму под здание ГАЭС под высоким давлением будет нагнетаться «вмещающий материал», само здание выровняют, но его общая осадка (понижение) составит 50-80 см. Третий вариант предусматривает демонтаж старого машинного зала и строительство на этом же месте нового здания ГАЭС. Четвертый - строительство нового здания без сноса просевшего машинного зала. Новое здание и две монтажные площадки будут располагаться ближе к нижнему бассейну, а основание старого зала укрепят.

Окончательный вариант будет выбран с учетом технической реализуемости, минимального риска для здания ГАЭС при его выполнении, минимальной стоимости и сроков работ, говорит представитель «Русгидро». Стоимость вариантов компания не раскрывает, уточняя лишь, что третий и четвертый - самые затратные. ГАЭС строится пять лет, за это время «Русгидро» вложила в электростанцию 72,5 млрд руб. Представитель «Гидропроекта» не стал оценивать варианты восстановления ГАЭС. Связаться с подрядчиками строительства - «Трестом Гидромонтаж», «Гидростроем», «Мостом» не удалось, представитель ОЭК не ответил на запрос «Ведомостей».

Точную стоимость всех вариантов можно установить только после строительной экспертизы и расчета сметы на основе проектной документации, говорит управляющий партнер юридической фирмы Stuart's Legal (занимается сопровождением EPC-контрактов) Елена Стюарт. По предварительным расчетам, первый вариант может стоить 4,5-6 млрд руб., а второй - всего 1 млрд руб., уточняет она. На строительство нового здания ГАЭС может уйти 8-10 млрд руб., демонтаж будет стоить около 0,5 млрд руб., говорит эксперт.

Исправленная версия. Первоначальный опубликованный вариант можно посмотреть в архиве "Ведомостей" (смарт-версия)
