Счетная палата недовольна крупнейшей стройкой Подмосковья

«Автодор» и подрядчики заработали 2 млрд рублей на процентах с авансов
Пока дорога не строится, накапало почти 2 млрд руб. процентов, выяснил аудитор/ С. Портер/ Ведомости

Подрядчики строительства I и V сегментов ЦКАД практически не строят объекты, но, переложив на депозиты авансы от ГК «Автодор» на стройку, распоряжаются процентными доходами с них, говорится в заключении (есть у «Ведомостей») аудитора Счетной палаты Валерия Богомолова по итогам проверки использования средств ФНБ. Аналогично поступает и сама ГК «Автодор» с полученными на ЦКАД деньгами ФНБ.

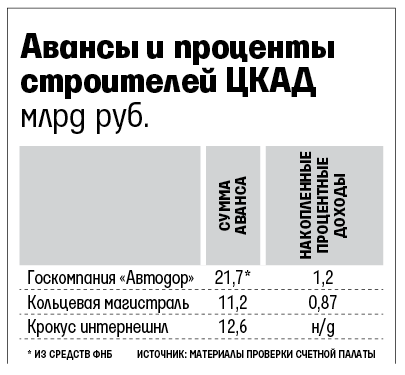

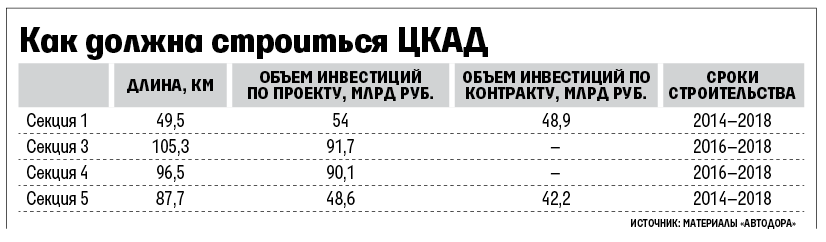

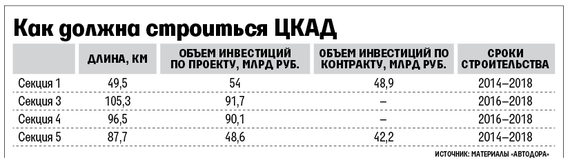

На строительство ЦКАД «Автодор» в 2015 г. получил 39 млрд руб.: 21,7 млрд из ФНБ и 10 млрд – от Минтранса. По расчетам Богомолова, проценты на депозитах ГК «Автодор» и ООО «Кольцевые магистрали» (принадлежит ГК АРКС Геннадия Тимченко, строит V сегмент ЦКАД) от размещения выделенных на ЦКАД средств уже превысили 2 млрд руб. (см. таблицу) – и это без аванса, переданного в конце прошлого года «Крокус интернешнл», строящей I сегмент. «Автодор» деньги ФНБ переложил на депозит в Газпромбанке, говорится в материалах проверки. Представитель «Автодора» не стал комментировать выводы Счетной палаты до их официальной публикации.

В Газпромбанке был размещен и аванс «Кольцевых магистралей» за работы в 2014–2015 гг. – он принес компании 871 млн руб. процентов.

«Крокус интернешнл» разместила аванс на счете в Сбербанке – это, по мнению аудитора, также обернется доходом подрядчика, а если бы проценты получал «Автодор», их можно было бы направить на строительство ЦКАД. «Крокус интернешнл» не может получать процентный доход на авансовых деньгах, они лежат не на депозите, а на специальном обособленном счете, замечает представитель компании.

Эффективность многомиллиардных авансов вызывает сомнения, они могли бы служить источником дополнительных доходов бюджета, заявила «Ведомостям» председатель Счетной палаты Татьяна Голикова. Доводы руководства «Автодора» о необходимости авансов она считает неоправданными.

Несмотря на авансирование, «Автодор» за 2015 г. принял у «Кольцевых магистралей» лишь 5% утвержденных по плану работ (на 119 млн руб.). «Крокус интернешнл», аванс которой превысил сметную стоимость работ 2015–2016 гг. на 4,8 млрд руб., должна была до конца года сдать работ на 182,8 млн руб., но не представила подтверждающие акты, пишет Богомолов. Представитель «Крокуса» объясняет превышение необходимостью докупить 200 единиц техники, требуемой для сдачи объекта в срок, утверждая, что до конца года компания передала «Автодору» акты на 192 млн руб.

На V сегменте выполнен большой объем работ, а отсутствие бумаг и использование авансов – это вопрос не к строителям, а к приемщику работ, т. е. «Автодору», говорит человек, близкий к «Кольцевым магистралям». По его словам, аванс не используется из-за задержки с получением земли под строительство – без этого нельзя начинать работы.

Обойтись без авансирования крупных инфраструктурных объектов сложно, подрядчики заранее закупают и оплачивают поставку материалов, подготовку техники и это обходится им дешевле, чем покупка в текущем времени, замечает партнер KPMG Степан Светанков. Дорога будет строиться в 2016–2018 гг. и надо закупить более 10 млн т песка, щебня и др., подтверждает представитель «Крокуса». Отказ от авансов вынудит строителей брать кредиты, что удорожит строительство, добавляет Светанков.
