«Газпром» столкнулся с проблемами в ФРГ
Выход «Северного потока» на проектную мощность может задержаться из-за жителей Нижней Саксонии. Часть участков газопровода NEL, который соединяется с «Северным потоком» в ФРГ, будет построена только в 2013 г.
Могли запустить

Nordeuropaische Erdgasleitung (NEL)
«Северный поток» (Nord Stream)

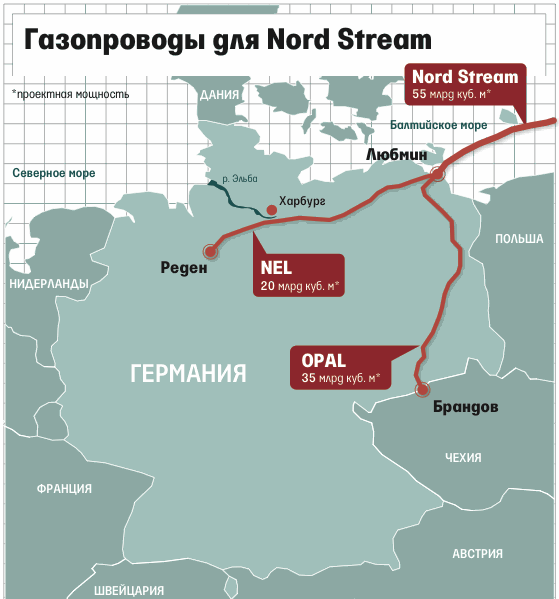

О задержке в строительстве NEL сообщило агентство Dow Jones, ссылаясь на представителей германской E.On Ruhrgas. Укладка газопровода началась прошлой весной, сдать его планировалось в конце 2012 г. Как раз к тому моменту должна заработать вторая ветка «Северного потока», что увеличит мощность российской трубы до 55 млрд куб. м в год. Первая ветка «Северного потока», заработавшая в 2011 г., сейчас соединена с германской системой OPAL, идущей в сторону Чехии (см. карту). Мощность OPAL – 35 млрд куб. м в год. Еще 20 млрд должен обеспечить NEL.
Однако иски нескольких жителей Нижней Саксонии сорвали весь график. Еще прошлым летом местный суд приостановил строительство ряда участков NEL: жители городка в районе Харбурга выступили против прокладки трубы из-за близости к жилым постройкам. И только сейчас с местным населением согласовывается альтернативный маршрут для спорных участков – южнее прежней трассы, передает Dow Jones. Эта работа должна закончиться осенью, а запуск всей трассы NEL может задержаться примерно на год, сообщает агентство.
Эту информацию подтвердил «Ведомостям» представитель одного из совладельцев NEL – немецкой Wintershall. По его словам, трасса газопровода разбита на три участка. Первый, за который отвечает Wintershall (от места соединения с «Северным потоком» до границы с Нижней Саксонией), почти готов. Проблемы с согласованием маршрута возникли на следующем участке – за него отвечает Ruhrgas.
Сейчас владельцы NEL обсуждают, как начать прием газа из «Северного потока» уже в этом году, рассказывает представитель Wintershall. Это возможно – и для поставки газа по территории Германии, и в другие страны Европы, отмечает он. Но детали и срок, когда решение об альтернативе NEL может быть принято, не уточняет.
Возможны ли санкции для владельцев NEL (например, от оператора «Северного потока» – Nord Stream AG), собеседник «Ведомостей» также не говорит. Лишь отмечает, что оба проекта сразу не выйдут на проектную мощность – это нормальная практика. Остальные владельцы NEL на вопросы «Ведомостей» не ответили.
«Северный поток» будет реализован по плану, уверяет представитель Nord Stream AG: первая линия уже эксплуатируется, вторая построена на 85% и будет введена в IV квартале 2012 г. Впрочем, как Nord Stream сможет выйти на проектные 55 млрд куб. м без газопровода NEL, неясно. А между тем долг Nord Stream перед банками – 6,4 млрд евро, выплаты гарантированы выручкой (а та – договором с «Газпромом» на условиях «качай или плати»). Что будет, если выручка окажется меньше плановой, представитель Nord Stream комментировать не стал, переадресовав вопросы к акционерам. Представитель главного из них – «Газпрома» от комментариев отказался, сославшись на то, что никаких документов о задержке со строительством NEL пока не поступало.
