Статья опубликована в № 4478 от 25.12.2017 под заголовком: «Росатом» сохранил стройки

«Росатом» достроит все АЭС в России

Потребители электроэнергии просили правительство отложить часть строек из-за того, что атомная энергия слишком дорогая
Прослушать этот материал
Идет загрузка. Подождите, пожалуйста
Поставить на паузу
Продолжить прослушивание

Правительство отказалось пересматривать параметры расчета цен на мощность новых АЭС. Это следует из протокола совещания у куратора электроэнергетики вице-премьера Аркадия Дворковича («Ведомости» ознакомились с копией документа от 28 ноября). Представитель вице-премьера это подтвердил.

Единственные объекты «Росатома», параметры которых могут быть изменены, – это энергоблок № 7 Нововоронежской АЭС-2 и энергоблок № 2 Ленинградской АЭС-2. Последняя – флагманский проект «Росатома», по этой же технологии будет строиться АЭС «Ханхикиви» в Финляндии. До конца января Минэнерго должно решить, целесообразно ли менять сроки запуска станций.

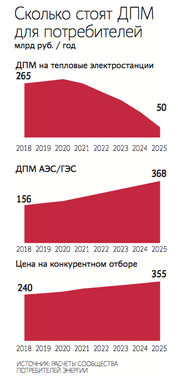

Потребители поднимали вопрос о переносе сроков запуска новых АЭС весной. За I квартал электроэнергия в европейской части России и на Урале выросла на 15–20%, в том числе из-за ввода 2 ГВт новых АЭС, которые строятся по программе договоров о предоставлении мощности (ДПМ, гарантируют инвестору возврат вложенных средств с доходностью 10,5%). Цена мощности новых АЭС в I квартале составила 3,5–4 млн руб. за 1 МВт в месяц, что в 30–35 раз превышает цену конкурентного отбора, писал Дворковичу директор Сообщества потребителей энергии Василий Киселев («Ведомости» знакомы с текстом от 20 апреля).

Среднегодовые темпы роста сохранятся на уровне 18% в течение 2017–2020 гг., писал Киселев. Он предложил правительству увеличить срок действия ДПМ для АЭС с 25 до 35–45 лет со снижением базовой доходности и перенести срок ввода этих электростанций на период после 2023 г. По мнению Киселева, это позволило бы оптимизировать инвестпрограмму «Росатома». Похожее решение было принято в 2015 г.

В 2017 г. платеж потребителей за ДПМ АЭС составил около 116 млрд руб., за тепловые ДПМ – 263 млрд руб., посчитала руководитель группы исследований и прогнозирования АКРА Наталья Порохова, но в 2021 г. платеж за ДПМ АЭС вырастет до 223 млрд руб. Сглаживание платежей в адрес атомной генерации – это неизбежность, с которой столкнется регулятор в ближайшие годы в связи с двукратным ростом платежей за мощность при стагнации спроса, считает Киселев.

Заместитель гендиректора «Росатома» Александр Локшин в октябрьском письме в Минэнерго («Ведомости» знакомы с текстом) указывал, что в 2011 г. правительство уже снижало базовую доходность для ДПМ АЭС с 14 до 10,5%. Исключение платежей по ДПМ отрицательно скажется на финансовом состоянии «Росэнергоатома» (управляет российскими АЭС, входит в «Росатом»). Компания готова обсуждать перенос сроков запуска АЭС, но только если срок начала получения платежей по ДПМ также будет перенесен, писал Локшин. В годовом отчете «Росэнергоатома» говорится, что компании осталось построить новые энергоблоки на Ленинградской, Курской, Нововоронежской и Ростовской АЭС. Инвестпрограмма составит 105,5 млрд руб. в 2018 г. и 135,4 млрд руб. в 2019 г.

Если сравнивать платежи по ДПМ за единицу мощности, то тариф у последних введенных АЭС выше, чем у тепловой генерации, в 5 раз, но и загрузка АЭС самая высокая, отмечает Порохова. При высоких капзатратах на строительство АЭС их операционные расходы в 3–4 раза меньше, чем у ТЭС, продолжает она. По словам Пороховой, без больших строек в России «Росатому» было бы сложнее развивать новые технологии и конкурировать на международных рынках.

«Мы понимаем озабоченность участников энергорынка проблемой снижения финансовой нагрузки на потребителей», – говорил «Ведомостям» в начале декабря представитель «Росатома». Он подтверждал готовность изучить возможность отсрочки запуска новых энергоблоков Ленинградской АЭС-2 и Нововоронежской АЭС-2. В пятницу представитель «Росатома» на запрос не ответил. Представитель Минэнерго отказался от комментариев. В ФАС протокол совещания пока не получали, сказал представитель службы. Представитель Минэкономразвития не ответил на запрос.
